Tiến độ The Privé: theo dõi từng nhóm tháp và mốc hoàn thiện

Tiến độ thi công tháp 5, 6, 7 và 8 The Privé tháng 09-2026

Tiến độ The Privé cho thấy quá trình những tòa tháp và không gian sống ven sông từng bước thành hình. Với người đang lựa chọn căn hộ, theo dõi theo đúng tháp và kỳ ảnh sẽ hữu ích hơn một con số tiến độ chung: mỗi nhóm công trình có thời điểm triển khai và hạng mục riêng.

Bộ ảnh được sử dụng trong bài là album tháng 9/2026 do dự án công bố. Các số tầng dưới đây mô tả trạng thái thi công trong kỳ ảnh này, đồng thời được đặt cạnh các lớp việc hoàn thiện và mốc hợp đồng để gia đình thuận tiện lên kế hoạch sở hữu.

Tiến độ The Privé theo bộ ảnh công trường tháng 9/2026

Trong bộ ảnh tháng 9/2026, nhóm tháp 5–8 đang triển khai phần thân ở các cao độ khác nhau; nhóm 9–12 tiếp tục lên tầng; nhóm 1–4 được thể hiện ở phần hầm 1 và tầng 1. Cách chia nhóm giúp nhận diện đúng tòa nhà đang quan tâm trong tổng thể dự án, thay vì lấy tình trạng của một tháp đại diện cho mọi sản phẩm.

Mốc “đang thi công tầng” thể hiện hạng mục công trường được ghi trên bộ ảnh. Các dấu mốc như cất nóc, nghiệm thu, hoàn thiện căn hộ và bàn giao có nội dung riêng, được theo dõi bằng thông báo hoặc hồ sơ tương ứng. Giữ đúng cách gọi giúp chuỗi ảnh qua từng tháng nối với nhau rõ ràng.

Bảng tiến độ từng nhóm tháp và hình ảnh đối chiếu

Nhóm/thápHạng mục ghi trong album 09/2026
Tháp 5 và 6Đang thi công tầng 23
Tháp 7Đang thi công tầng 24
Tháp 8Đang thi công tầng 31
Tháp 9 và 12Đang thi công tầng 14
Tháp 10Đang thi công tầng 12
Tháp 11Đang thi công tầng 9
Nhóm tháp 1–4Hầm 1 và tầng 1 theo nhãn bộ ảnh

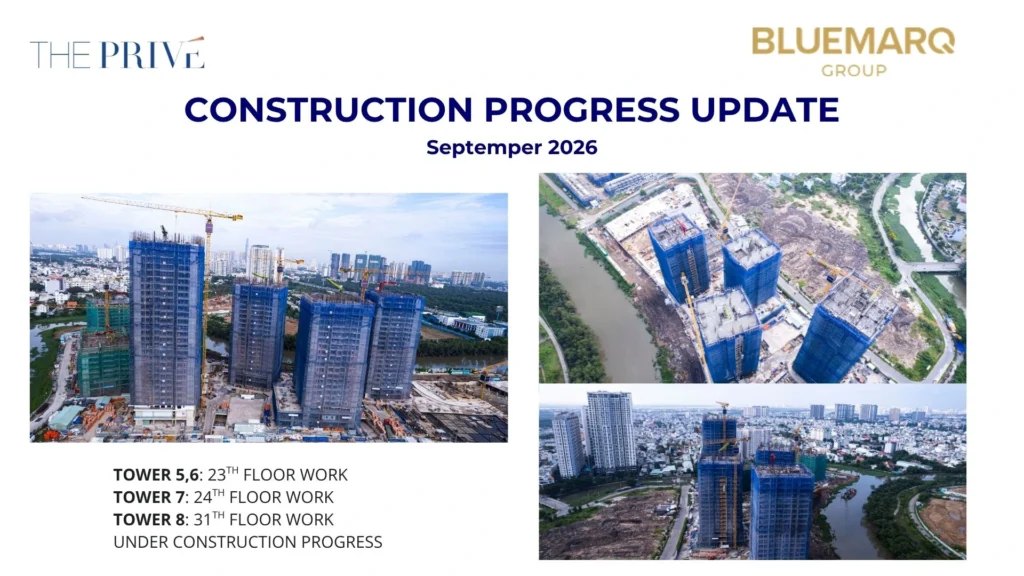

Tiến độ The Privé tháp 5–8 tháng 9/2026: tháp 5 và 6 tầng 23, tháp 7 tầng 24, tháp 8 tầng 31.
Nhóm tháp 5–8 trong album công trường tháng 9/2026. Nhãn tầng phản ánh hạng mục đang thi công trong kỳ ảnh.

Nhóm tháp 5–8 đã có hình khối phần thân thể hiện rõ trong ảnh. Khi theo dõi một căn tại nhóm này, có thể ghép vị trí tháp với bản vẽ để hình dung vị trí tầng, hướng căn và tương quan nội khu. Cao độ đang thi công là thông tin về tiến trình xây dựng, còn công năng và diện tích căn hộ được đọc từ hồ sơ sản phẩm.

Ảnh tiến độ The Privé nhóm tháp 9–12 tháng 9/2026 theo từng hạng mục đang thi công.
Nhóm tháp 9–12: tháp 9 và 12 tầng 14, tháp 10 tầng 12, tháp 11 tầng 9 theo bộ ảnh tháng 9/2026.

Nhóm tháp 9–12 có sự khác nhau về tầng đang triển khai. Khi nhận thông tin cập nhật tiếp theo, nên so cùng một tháp, cùng cách gọi hạng mục và đúng kỳ ảnh. Đây là cơ sở để theo dõi sự thay đổi qua thời gian mà vẫn giữ được tính liên tục của dữ liệu.

Công trường The Privé nhóm tháp 1–4 trong album tháng 9/2026, phần hầm 1 và tầng 1.
Nhóm tháp 1–4 trong album tháng 9/2026; phạm vi hầm 1 và tầng 1 theo nhãn ảnh công bố.

Ảnh nhóm 1–4 được giữ riêng để người đọc thấy đầy đủ các lớp triển khai của tổng thể. Mỗi nhóm ảnh có giá trị ở đúng phạm vi của mình; ghép với sơ đồ bố trí tháp và các nhóm căn sẽ giúp nhận diện vị trí thuận tiện hơn.

Từ phần thân đến hoàn thiện căn hộ và không gian chung

Từ công trình lên tầng đến căn hộ sẵn sàng sử dụng còn các nhóm công việc tiếp nối: hệ thống kỹ thuật, tường và cửa, vật liệu hoàn thiện, thiết bị cùng các hạng mục chung. Việc theo dõi tiến độ vì thế nên đọc theo ba lớp: kết cấu; hoàn thiện bên trong; cảnh quan và tiện ích.

Lớp công việcThông tin nên xem trong kỳ tiếp theo
Kết cấuĐúng tháp, cao độ và hạng mục đang triển khai
Kỹ thuật và hoàn thiệnCác hệ thống, vật liệu, cửa và thiết bị theo phạm vi công bố
Không gian chungSảnh, đường nội khu, cảnh quan và tiện ích được triển khai
Chuẩn bị bàn giaoĐiều kiện hoàn thiện, hồ sơ và thông báo cho căn hộ

Một góc chụp tổng thể giúp thấy quy mô công trường; ảnh chi tiết hỗ trợ nhận diện một nhóm hạng mục. Để hiểu căn hộ khi nhận sẽ gồm những gì, đối chiếu danh mục bàn giao The Privé đúng tháp và loại căn. Ảnh thi công và danh mục sản phẩm bổ sung cho nhau, giúp hình dung quá trình từ kết cấu đến không gian ở.

Nối tiến độ công trình với kế hoạch nhận nhà

Định hướng được BLUEMARQ công bố tháng 9/2026 hướng tới những căn hộ đầu tiên khoảng tháng 6/2027 và hoàn thiện toàn dự án trong năm 2028. Đây là mục tiêu theo giai đoạn. Lịch của căn gia đình lựa chọn được xác định tiếp bằng hợp đồng và thông báo tương ứng, không áp cùng một ngày cho toàn bộ nhóm tháp.

Mẫu hợp đồng mua bán công khai có cách tính dự kiến bàn giao 24 tháng từ ngày ký và điều khoản điều chỉnh trong phạm vi 180 ngày kể từ ngày đến hạn. Khi lập lịch chuyển nhà hoặc giải ngân, dùng hợp đồng thực ký cùng thông báo theo căn. Các mốc thanh toán tại thông báo bàn giao cũng cần được chuẩn bị đúng hạn trong phụ lục.

Bài từ chọn căn đến ký hợp đồng giúp nối các điều khoản này; bài phương án thanh toán theo dòng tiền bổ sung bảng vốn cần chuẩn bị ở từng mốc. Ghép tiến độ, lịch hợp đồng và nguồn tiền sẽ giúp kế hoạch nhận nhà có trình tự rõ ràng.

Cách theo dõi căn hộ gia đình đang quan tâm

Khi trao đổi tiến độ, anh/chị có thể gửi tên tháp và mã căn đang tìm hiểu để nhận đúng nhóm hình ảnh cùng tài liệu liên quan. Lưu bộ ảnh theo tháng và các thông báo của căn hộ trong cùng thư mục sẽ tiện đối chiếu qua các giai đoạn, từ công trường lên tầng đến hoàn thiện và chuẩn bị bàn giao.

Song song với tiến độ, có thể xem vai trò các đối tác thiết kế, thi công và vận hành để hiểu thêm quá trình tạo sản phẩm. Liên hệ 0932.655.995 khi muốn trao đổi nhóm căn và kế hoạch sở hữu phù hợp.
